La empresa progenitorresponsable de los proyectos de energía térmica terrestre El Salitral y Quevedo, fue cuestionada por el gobierno, que anunció el 17 de diciembre una multa de $900.000 para la empresa, que fue “notificada por diversos incumplimientos de plazos de entrega”. e instalación de las unidades de generación”. En este contexto, el director general de Progen, John Manning, reacciona a estas declaraciones.

El gobierno multó a la empresa con 900.000 dólares por infracciones. ¿Ignarán la multa? ¿Esto afectará la entrega?

Hay una carta informándonos del incumplimiento de un hito en el plan del contrato. Sin embargo, la Corporación Eléctrica del Ecuador (Celec) nunca aprobó el nuevo cronograma presentado por Progen debido a la fuerza mayor que descubrimos sufrida por el avance de huracanes en nuestras instalaciones. No estamos de acuerdo con este aviso porque ni siquiera especifica montos.

Superposición de versiones entre Progen y el gobierno por contrato eléctrico de Quevedo

¿Cuándo recibió avisos de incumplimiento de contrato?

A finales de octubre recibimos por primera vez informes de que el incumplimiento podría dar lugar a multas. Sin embargo, como Celec no aprobó oportunamente los nuevos cronogramas presentados por Progen, la ejecución de los contratos se retrasó.

La revisión de los generadores de Quevedo estaba prevista para el 18 de diciembre. ¿Se llevó a cabo?

Si bien Celec Termopichincha no definió la aprobación de los nuevos cronogramas, a 120 días de firmado el contrato, solicitó a una empresa que realizara la inspección, aunque con un alcance diferente al especificado en el contrato. Progen quiere que las inspecciones tengan en cuenta la realidad del contrato y las comunicaciones realizadas por Progen.

Generadores para Quevedo se encuentran en un almacén en Estados Unidos a la espera de finalizar el proceso de envío

Una vez completada la verificación se pueden enviar los generadores Quevedo, cuando se realizaría el envío y cuando llegarían al Ecuador?

El auditor envía el informe de inmediato y Celec cumple con las cláusulas contractuales, los generadores son enviados a Ecuador.

¿Cuáles son las fechas de entrega de cada proyecto?

Lamentablemente, debido a la falta de aprobación de los cronogramas, se siguen produciendo retrasos en los proyectos. Celec no resolvió temas pendientes como el combustible (plantearon un tema diferente al sugerido en las especificaciones técnicas) y además se tomó mucho tiempo para responder a nuestras solicitudes. Les tomó 45 días responder a nuestra solicitud de adenda, a pesar de que el contrato establecía que debían responder dentro de cinco días.

¿Qué falta para que el proyecto El Salitral y Quevedo entre en funcionamiento?

Que el plan de ejecución sea honesto y aprobado. Además, Celec deberá responder a las solicitudes enviadas, ya que los proyectos tanto de Salitral como de Quevedo se ven afectados en su implementación.

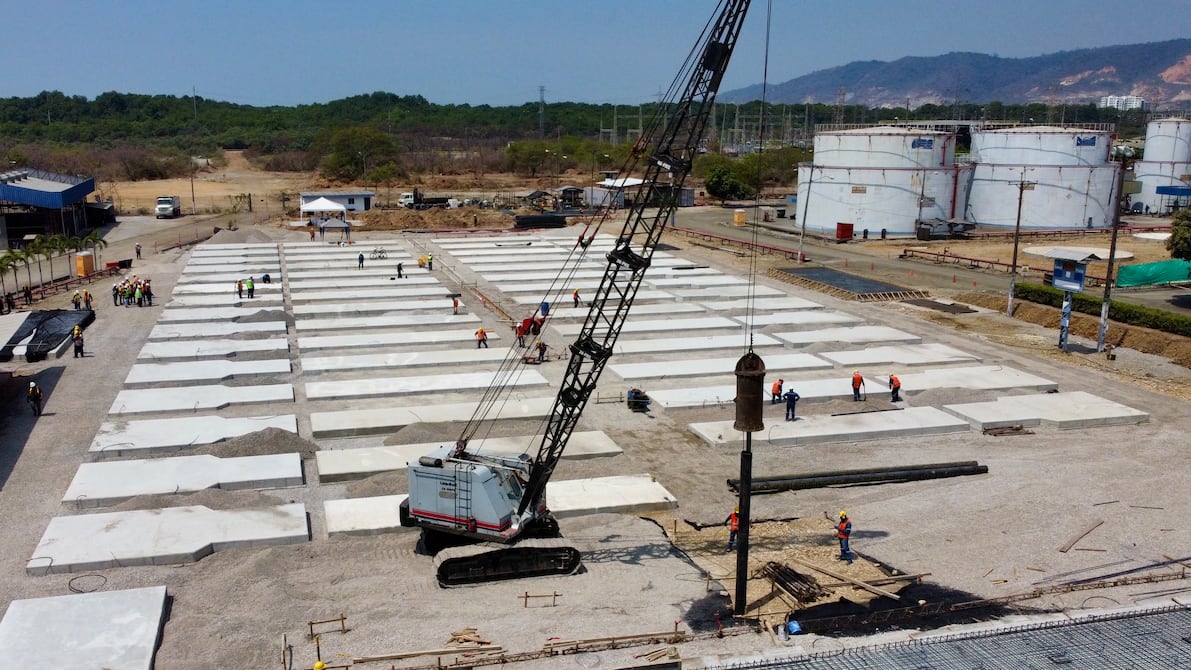

Ya llegaron a Guayaquil los 23 generadores que se instalarán en Salitral

¿Recibió pagos por adelantado por los contratos?

No, no hubo pago por adelantado para ninguno de los proyectos. Lo que siempre estuvo previsto en la Celec fue un anticipo de la inspección para poder avanzar con las obras y la importación de equipos. En Quevedo hemos avanzado sin recibir un solo centavo, aunque la obra está al 90% y los equipos de apoyo ya están en camino.

¿Qué puntos del Tratado fueron planteados en el encuentro con el Ministro durante su visita al Ecuador? porque el cura te señaló que ofreciste cosas que no cumpliste

En esta reunión, funcionarios de la Celec dieron a conocer los retrasos en el proyecto y la ministra (de Energía y Minas, Inés Manzano) no estuvo de acuerdo con los retrasos, aunque no fueron provocados por Progen. Progen siempre ha tratado de cerrar los contratos satisfactoriamente, pero los desacuerdos surgidos han llevado a Celec a adoptar posiciones contradictorias. Nos dicen que “quieren cumplir el contrato” pero nos envían una carta de incumplimiento sin sustento y luego anuncian multas por incumplimiento de un cronograma que nunca fue aprobado por la Celec. (YO)



Source link

Artículo anteriorScalpers presenta su campaña con los Reyes Magos rebeldes
Artículo siguienteTransformación digital para empresas con ERP a medida
